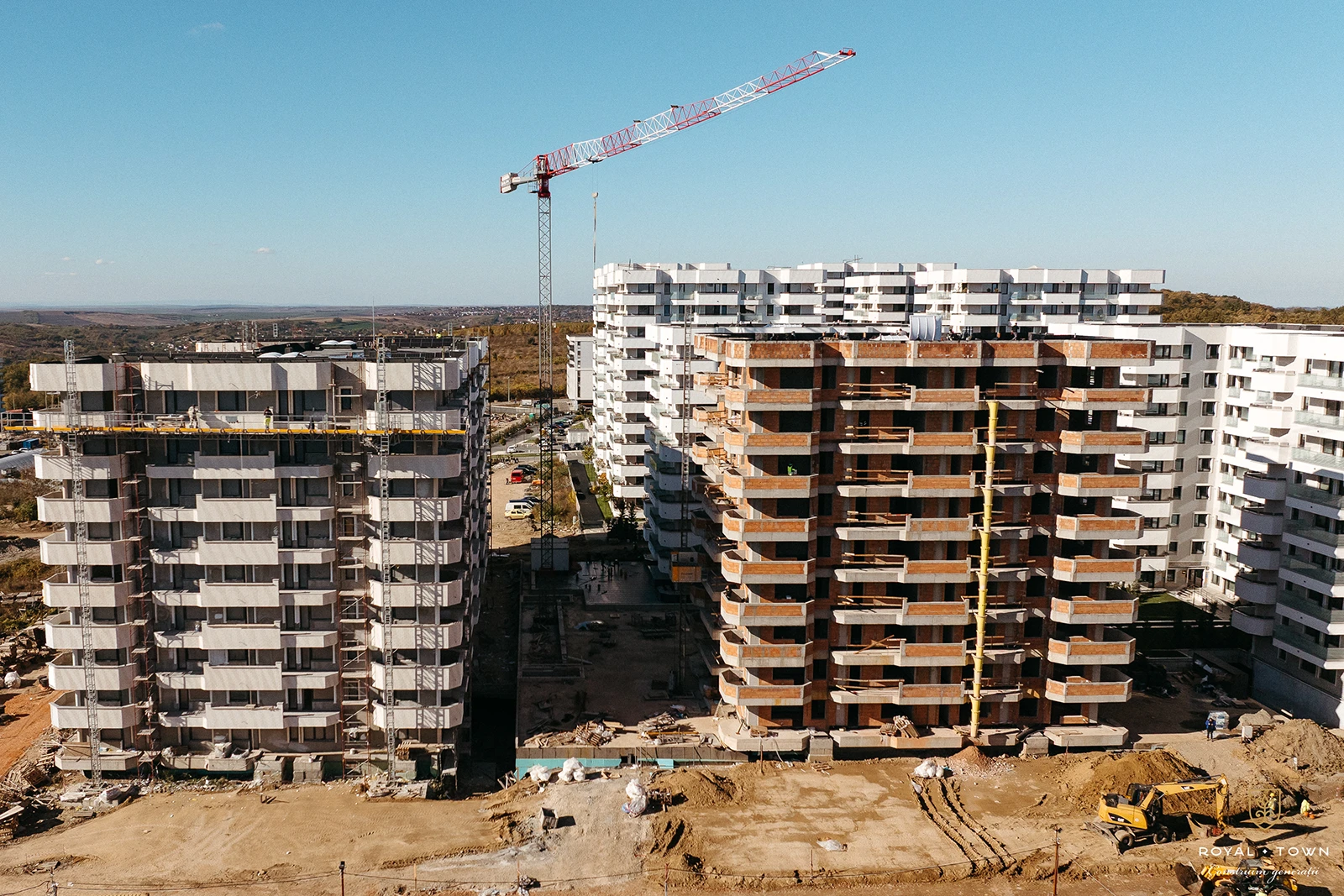

Bloc 8 , 9, 10, 11 ( P + 8)
Din luna martie până în luna decembrie a anului curent s-au realizat următoarele lucrări:
– săpătură generală pentru toate cele 4 corpuri, inclusiv pentru cele 5 tronsoane de parcare care le vor deservi
– execuția pernei de pământ pentru corpurile 8,9,10, îmbunătățită cu liant Dorosol (grosimea pernei este de 1,5 m)
– turnarea radierul general pentru corpurile 8,9,10, urmate de turnarea grinzilor de fundare
– execuția pereților subsolului care sunt în zona APC (adăpost protecție civilă) de 40 cm, urmați de pereții care închid toată zona parcării subterane și pereții din zona cuvelor sistemelor multiparking independente
– turnarea pardoselilor pentru zona cuvelor și spațiilor de circulație auto
– execuția instalației sanitare pentru preluarea apelor accidentale din cuve
– execuția branșamentelor de apă necesare corpurilor 8,9,10
– execuția lucrărilor aferente prizei electrice de pământ pentru corpurile 8,9,10
– execuția plăcii peste parcare și peste adăposturile aferente corpurilor 8 și 10
– execuția stâlpilor, grinzilor și a plăcilor până la etajul 7 pentru corpul 8
– execuția zidăriei de compartimentare pentru parter și etajul 1 în corpul 8 (zidărie din cărămidă Porotherm 25 cm exterior si 15 cm interior în apartamente)
– săpături până la cota de fundare pentru corpul 11 urmând ca în perioada următoare să fie realizată execuția pernei de pământ
