Aprilie 2025

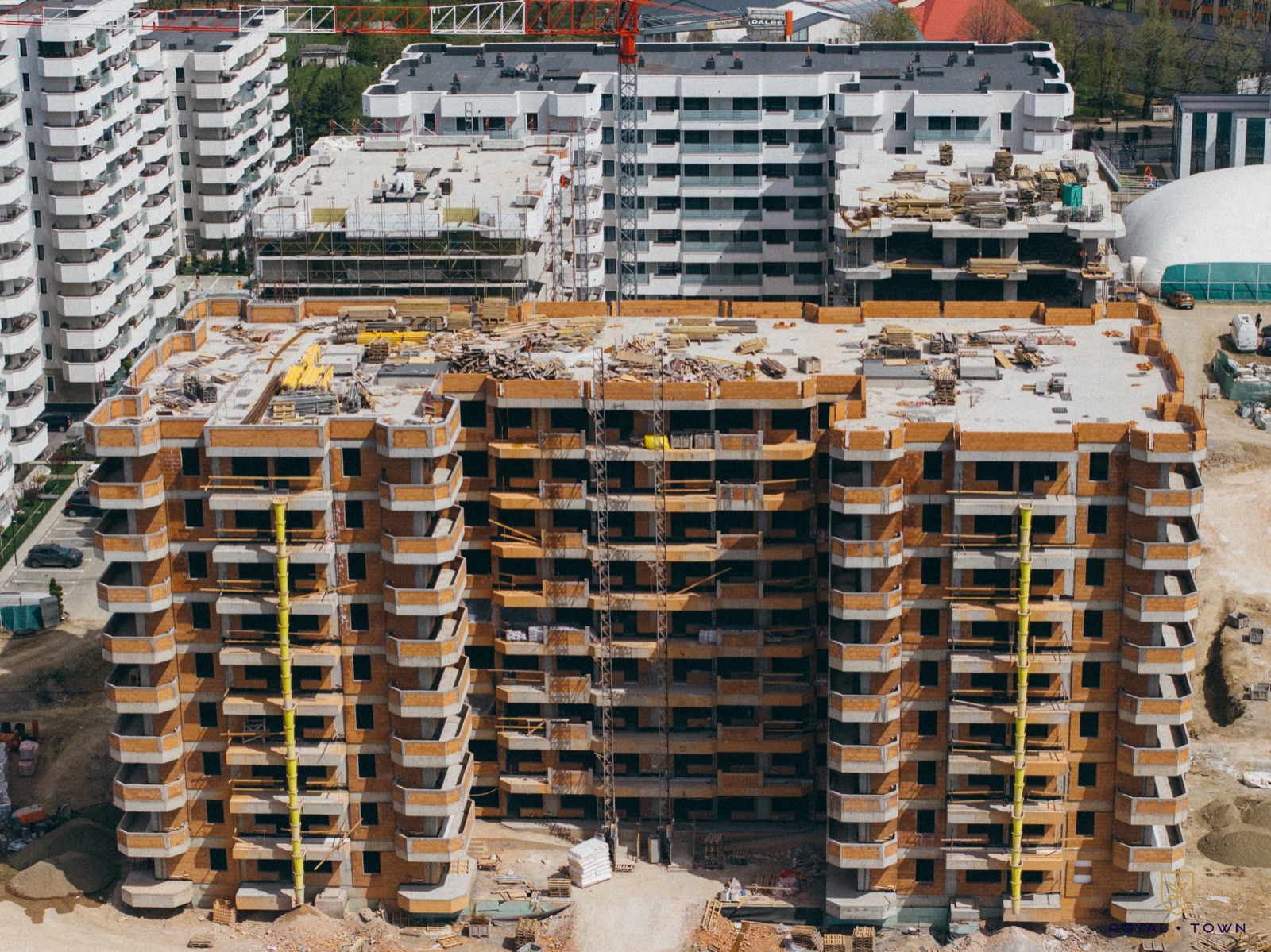

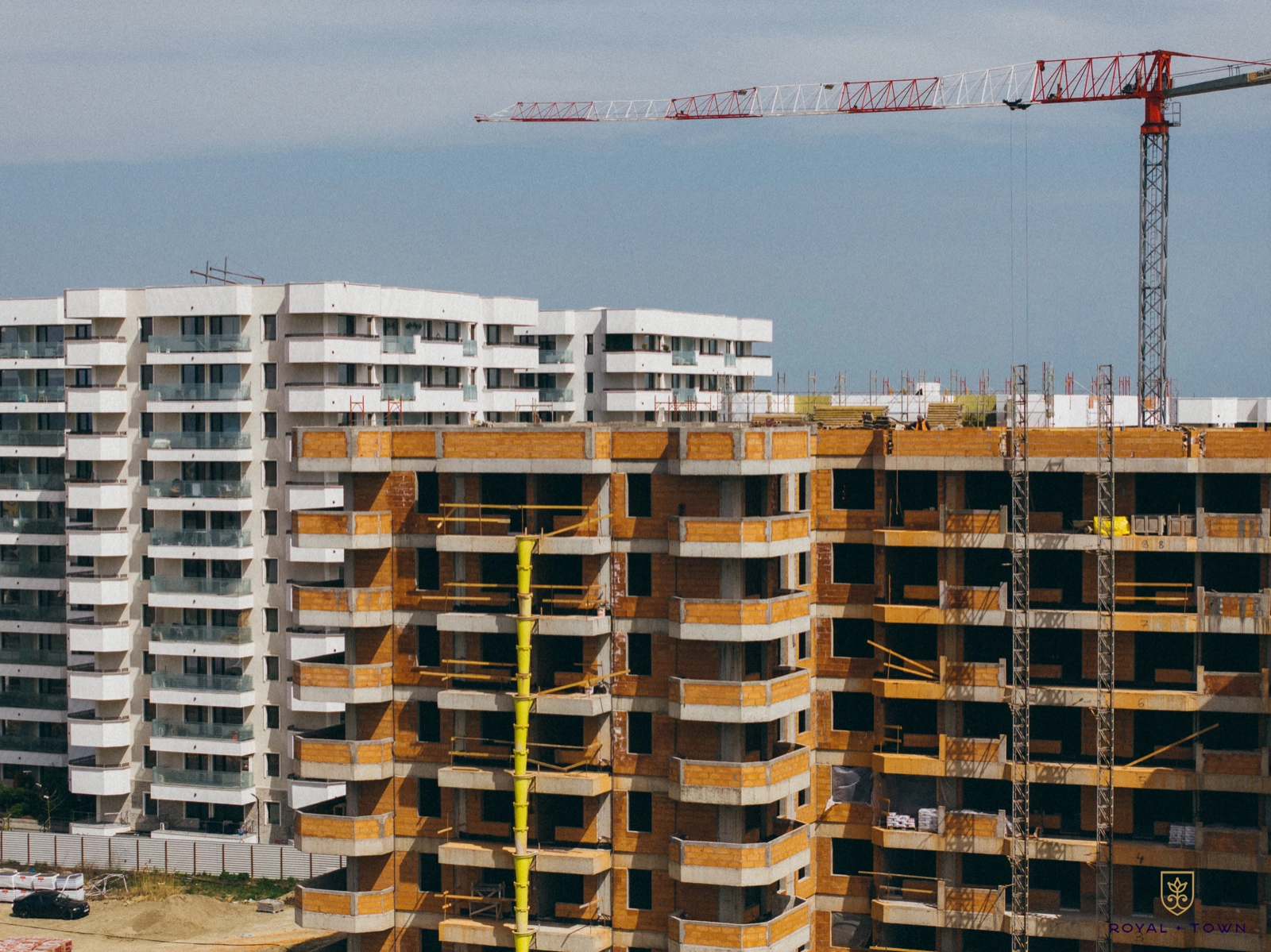

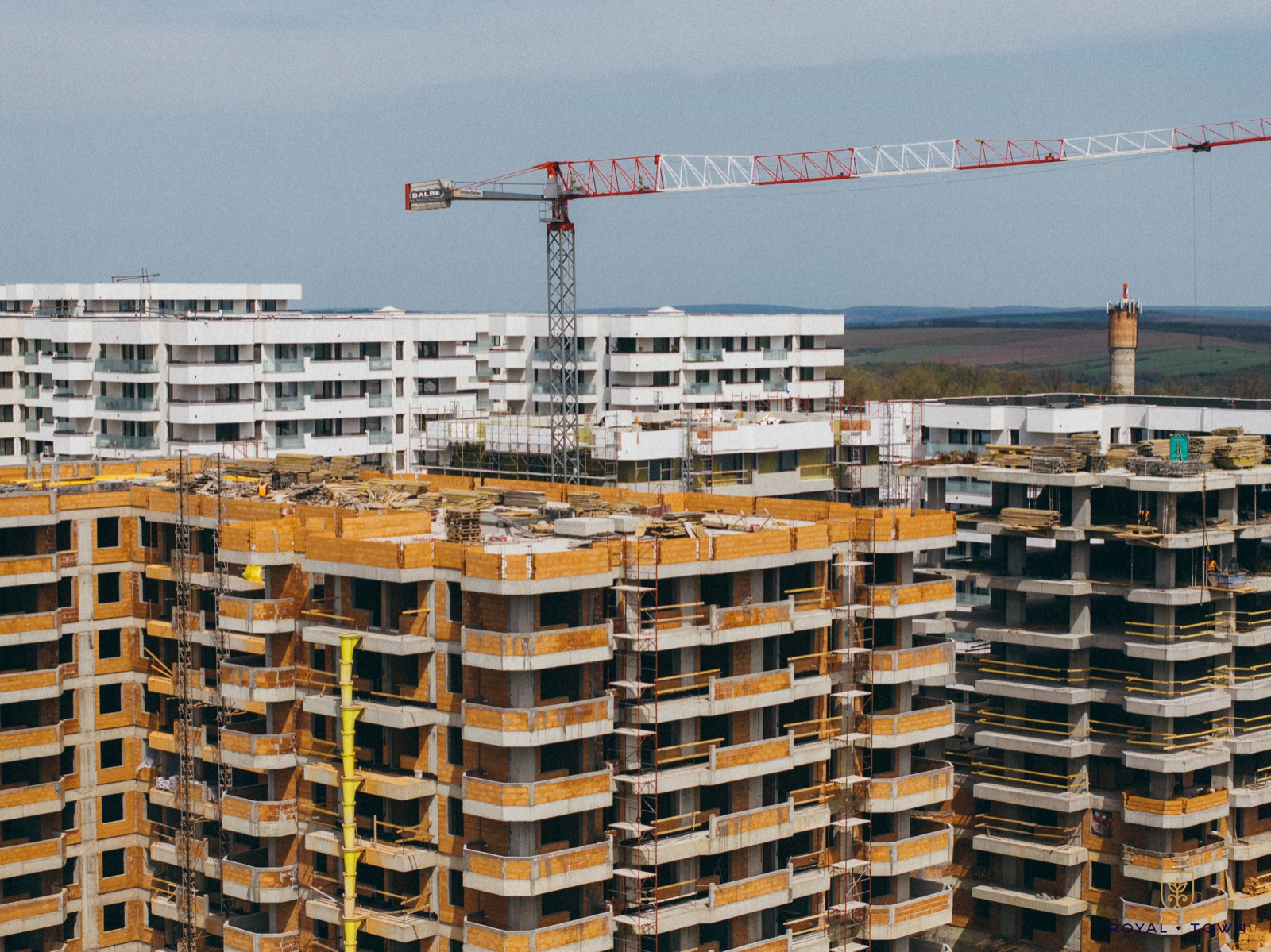

Bloc 8

  • Se lucrează la montajul candelabrelor pe holurile comune și a intrărilor în bloc
  • Se lucrează la montajul sistemelor multi-parking din parcarea subterană în vederea predărilor
  • Parcarea exterioară a fost finalizată în proporție de 70%, urmând trasarea și numărătoarea locurilor de parcare
  • Urmează amenajarea spațiilor verzi din jurul blocului
  • Se lucrează la camerele tehnice de la parter
  • Până la data de 15 aprilie 2025 au fost predate 120 de apartamente dintr -un total de 178, urmând ca până la sfârșitul lunii mai ca acest proces să se finalizeze.

Bloc 10

  • Circuitele pentru amplasamentul centralelor termice au fost finalizate
  • Termosistemul este în curs de execuție

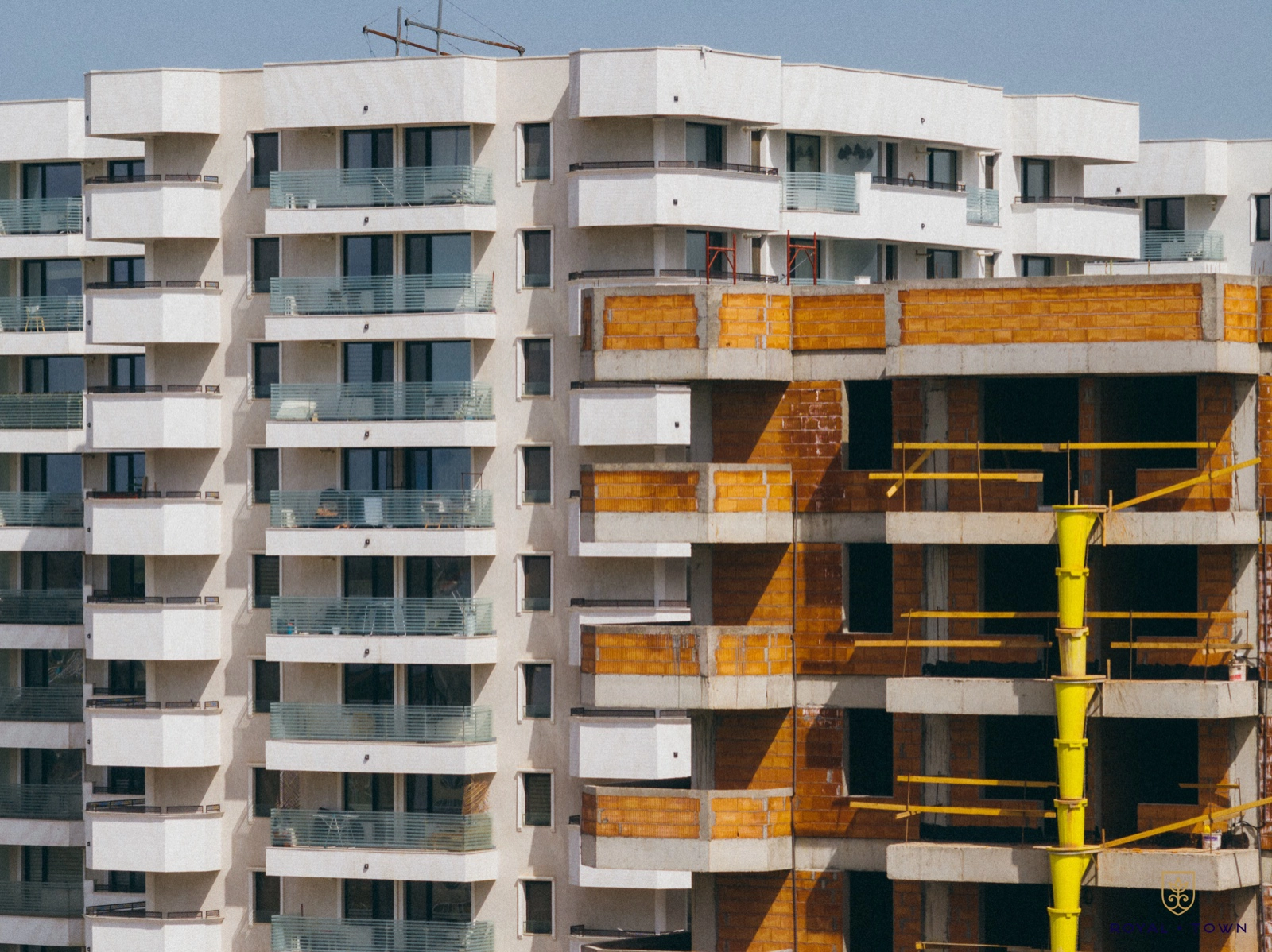

  • Placarea cu marmură este finalizată între etajele 1-5, iar acum se lucrează la etajele 6 și 7
  • Gletul a fost aplicat între etajele 1 – 8, iar acum se lucrează la parter
  • Amorsa este aplicată între etajele 1- 8
  • Placarea cu faianță la bucătărie este finalizată între etajele 1-7
  • Șapa autonivelantă este executată între etajele 1-3
  • Gletul este aplicat pe casa scării între etajele 1-8
  • Ghenele pentru instalații au fost finalizate
  • Circuitele pentru iluminatul arhitectural au fost executate integral
  • Trasee de gaz sunt finalizate, iar acum se lucrează la acestea de pe casa scării
  • Subsolul este tencuit integral
  • În perioada iunie-iulie va fi organizată Ziua Porților Deschise pentru proprietari în vederea vizionării apartamentelor
  • Graficul de lucrări actualizat presupune că apartamentele vor putea fi predate începând cu luna octombrie.

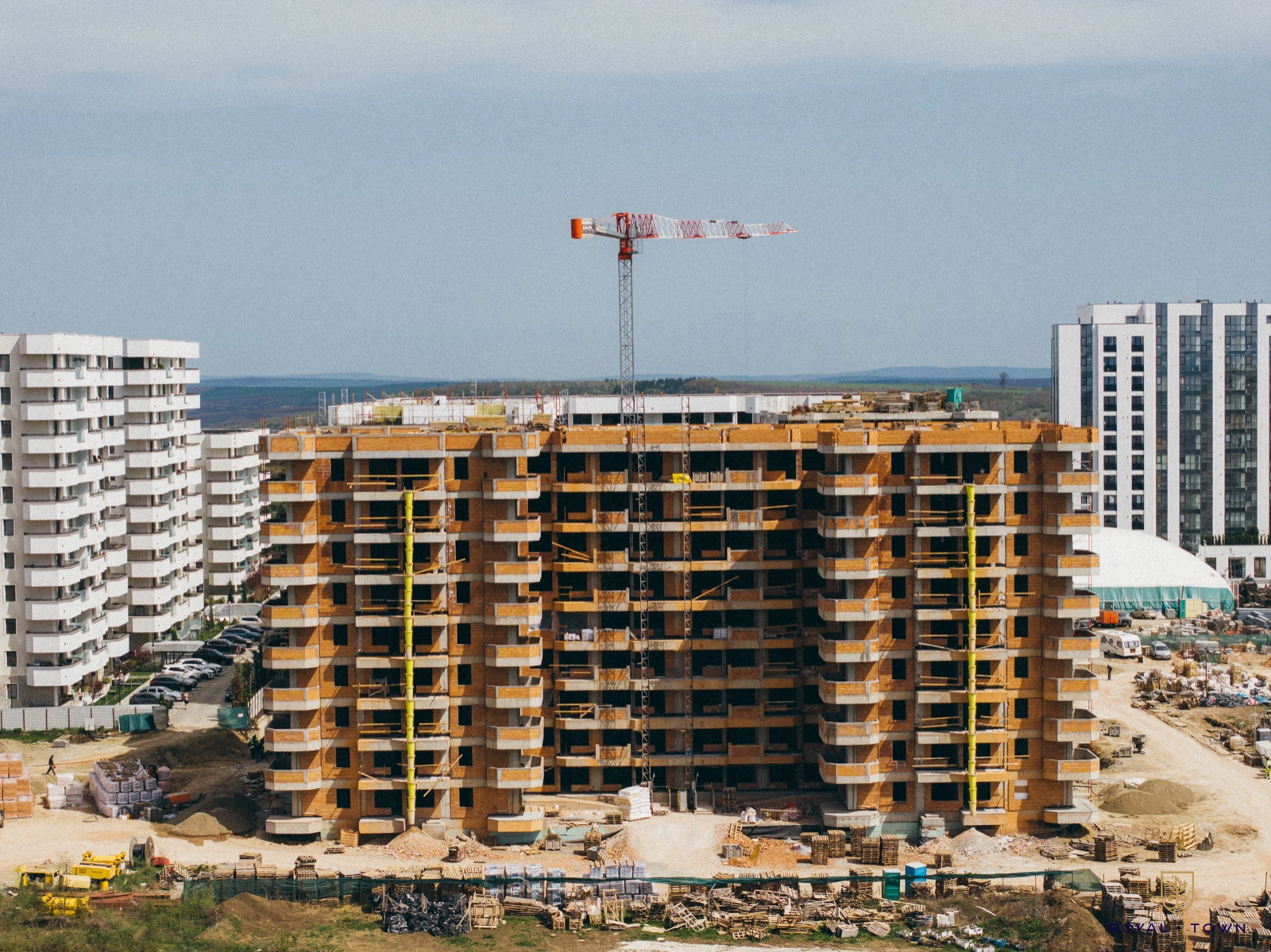

Bloc 11

  • Zidăria perimetrală și compartimentările interioare sunt finalizate
  • Tencuiala este realizată între parter și etajul 3, iar acum se lucrează la etajul 4
  • Circuitele electrice sunt realizate între parter și etajul 3
  • Circuitele pentru iluminatul arhitectural și balcoane sunt executate între parter și etajul 6
  • Circuitele sanitare sunt reealizate între parter și etajul 1, iar acum se lucrează la etajul 2
  • Șapele de egalizare sunt finalizate la parter finalizate, iar acum se lucrează la etajul 1
  • În continuare, în perioada următoare proprietarii vor alege opțiunile personale pentru finisajele interioare și echiparea băilor în urma notificărilor care vor fi transmise pe email.

Bloc 9

  • Structura blocului a fost finalizată
  • Zidăria a fost executată integral pe etajele 1 și 2, iar acum se lucrează la parter și etajul 3
  • Subsolul este tencuit integral
